На примере устройства пола для самого крупного транспортно-логистического центра Беларуси «Прилесье»

ТОППИНГОВЫЙ ПОЛ ДЛЯ ПРОИЗВОДСТВА В РАМЕНСКОМ РАЙОНЕ

МЫ СЭКОНОМИЛИ ДЛЯ КЛИЕНТА 385 900
20%Экономии
Узнайте, сколько вы сможете сэкономить
НА УСТРОЙСТВЕ ПОЛА ДЛЯ ВАШЕГО ОБЪЕКТА

ИНЖЕНЕРНАЯ КОНСТРУКЦИЯ ПОЛА Топпинговый пол для производственного помещения в Раменском районе

МО, Раменский р-н, село Ульянино, стр. 2А
Характеристика и описание
Название компании
ООО «Икс-Тай»
Назначение пола и самого помещения
Топпинговый пол для производственного помещения в Раменском районе
Тип пола
топпинговые полы
Толщина бетонного слоя
15 см
Площадь помещения
304 м²

Потребности клиента И ОПТИМАЛЬНОЕ ИНЖЕНЕРНОЕ РЕШЕНИЕ

факторы, учтённые при разработке конструкции пола

ПОДОБРАЛИ ОПТИМАЛЬНОЕ ИНЖЕНЕРНОЕ РЕШЕНИЕ

С данным клиентом мы начали вести переговоры об устройстве пандуса и промышленного пола для производственного помещения ещё весной 2023 года. После нескольких месяцев обсуждений, в ноябре, пришли к заключению договора.

В качестве технического решения на существующее песчаное основание был выбран бетонный пол толщиной 150 мм с упрочняющим верхним слоем и армированием стальной фиброй.

Сроки работ
Число дней на все работы: 5
Требования по качеству работ
Полы должны соответствовать СНиП 2.03. 13-88
Внешний вид полов
Должны выглядеть презентабельно
Долговечность
Время службы полов без ремонта (лет): 10
Общая стоимость
Бюджет в рамках: 1 929 600 ₽

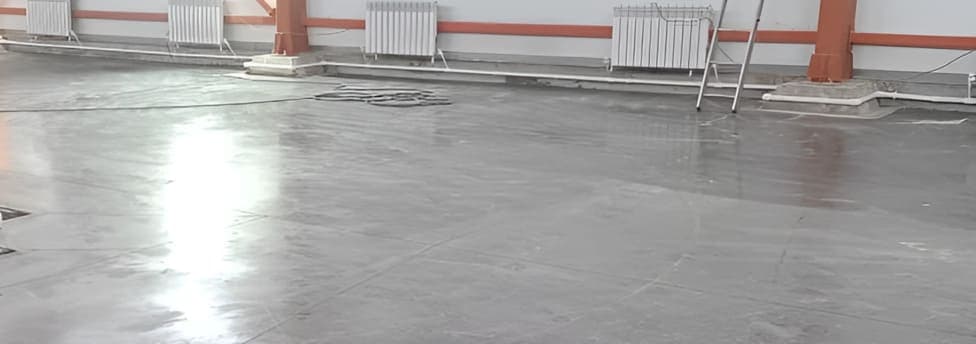

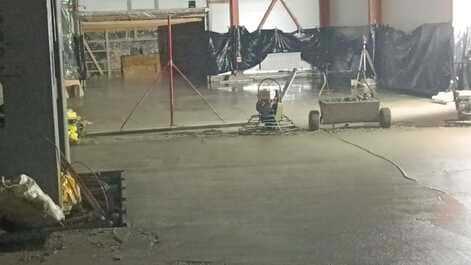

Объект до начала работ

Устройство пола СОГЛАСНО ИНЖЕНЕРНОМУ РЕШЕНИЮ ПО ОБЪЕКТУ: ООО «Икс-Тай»

как мы реализовали данную конструкцию пола

ОСОБЕННОСТИ РАБОТ

Работы на этом объекте мы смогли сделать со второй попытки. Основным камнем преткновения при работах на этом объекте стала погода.

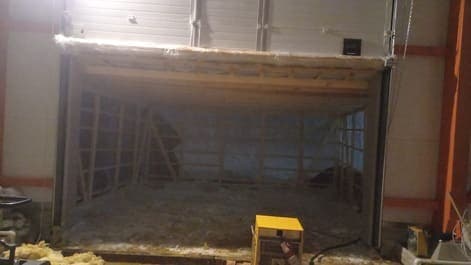

Во-первых, к моменту заключения договора (а это случилось в ноябре) на улице было уже холодно, и минусовая температура не позволяла выполнять уличную часть работ. Решение нашли – из брусков и плёнки перед воротами сделали тепляк размерами чуть больше, чем площадь будущего пандуса.

Во-вторых, когда временная защитная конструкция была готова, мы взяли в аренду тепловые пушки, установили их в помещении таким образом, чтобы прогреть площадь, закрытую тепляком. Также привезли затирочное оборудование на объект. Но погода на улице резко поднялась до +6 градусов, и весь снег на улице начал таять.

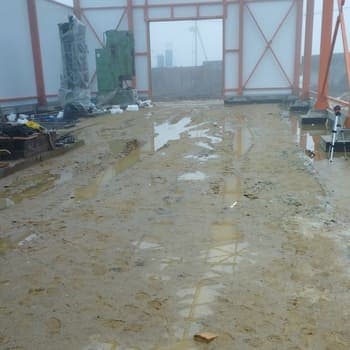

В этот момент выяснилось, что по периметру здания ещё не было гидроизоляции. Талая вода начала проникать внутрь, и всё песчаное основание оказалось влажным. Оценив ситуацию, мы отложили заливку на будущее, собрали оборудование и уехали.

За последующие несколько недель клиент своими силами высушил основание. К тому моменту погода на улице снова была уже минусовой, что сыграло нам на руку, – уличная вода замёрзла и тем самым не проникала внутрь здания. Мы повторно приехали, и в этот раз выполнили все этапы работ вплоть до нарезки швов.

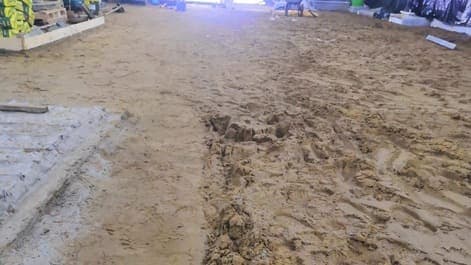

Стоит добавить, что в нашу первую попытку частью работ являлось уплотнение песчаного основание ручной виброплитой. Из-за попадания влаги же пришлось потом повторно выполнять данное действие.

НАШИ РЕЗУЛЬТАТЫ

Несмотря на все мешающие обстоятельства, мы успешно справились с поставленной задачей и сделали для клиента надёжный промышленный бетонный пол для его производства. И он, кстати, говорил уже о том, что собирается сделать пол в соседнем здании.

Этапы реализации инженерной конструкции пола

смотрите основные этапы реализации конструкции пола

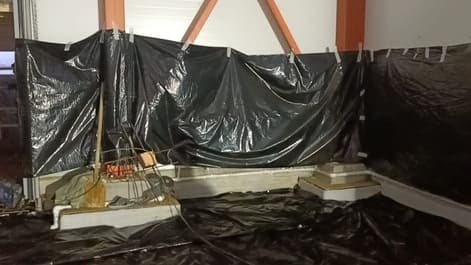

Собрали тепляк
Сушим основание с помощью тепловых пушек

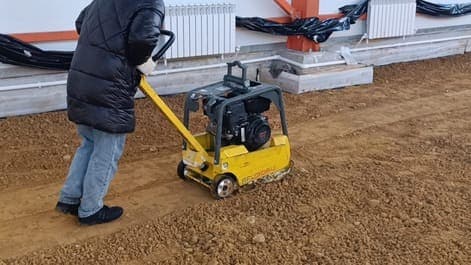

Уплотняем грунт виброплитой
Привезли оборудование на объект

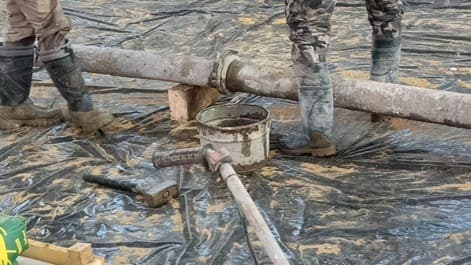

Подготовка к заливке: уложили плёнку на основание, защитили стены и трубы
Перед заливкой проверяем бетон с помощью конуса Абрамса
Прокладываем трассу бетононасоса

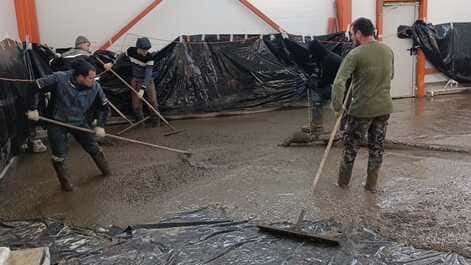

Идёт заливка бетона

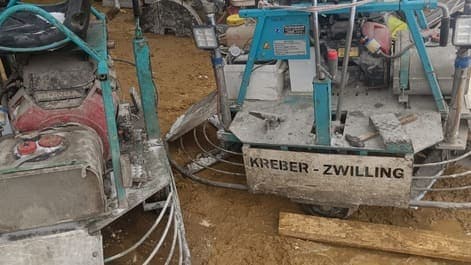

Уплотняем бетон виброрейкой

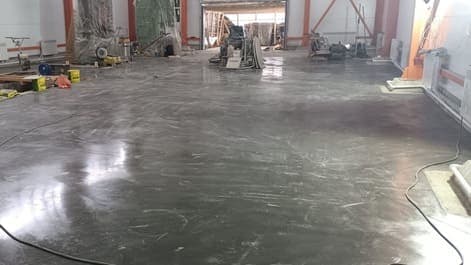

Завершили заливку

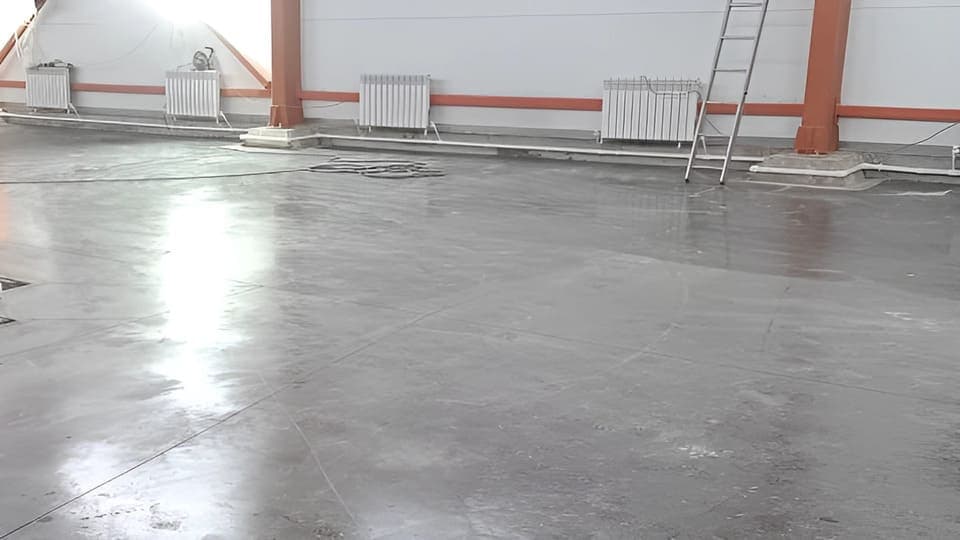

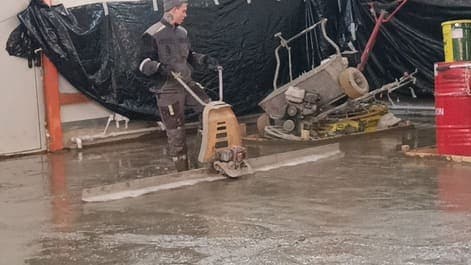

Закончили затирку и нанесли лак

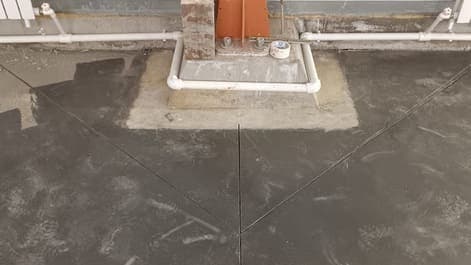

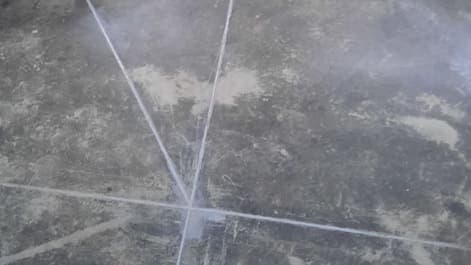

Готовы усадочные швы
Проверка глубины швов
Выполнили герметизацию швов

Результат инжиниринга половСДАННЫЕ В СРОК, СТАНДАРТНЫЕ, ТЕХНОЛОГИЧНЫЕ ПРОМЫШЛЕННЫЕ ПОЛЫ НА ОБЪЕКТЕ ООО «Икс-Тай»

СМОТРИТЕ РЕЗУЛЬТАТ ПРОВЕДЁННЫХ НАМИ РАБОТ

СМОТРИТЕ ЕЩЁ ОБЪЕКТЫ В НАШЕМ ПОРТФОЛИО, В КОТОРЫХ МЫ СДЕЛАЛИ топпинговые полы

УЗНАЙТЕ, СКОЛЬКО БУДЕТ СТОИТЬ
ПРОМЫШЛЕННЫЙ ПОЛ ДЛЯ ВАШЕГО ОБЪЕКТА

ЧИТАЙТЕ ОТЗЫВЫ НАШИХ ДОВОЛЬНЫХ КЛИЕНТОВ

Отзывы, которые мы успели собрать между циклами производства на наших объектах

ОТЗЫВЫО ПРОЕКТЕ «ПРОФТЕХПОЛ»

Мы прекрасно понимаем, что отзывы о компаниях могут быть самыми разными. Работая на строительном рынке уже более 15 лет, мы сталкивались с различными ситуациями.

У нас есть и довольные клиенты и те, кто не очень. Но, есть одна важная вещь: мы всегда доводим циклы нашего предоставления до конца. Если у клиента возникают проблемы, то мы не бросаем его с ними, а улаживаем до полного и окончательного завершения.

Работая с нами, вы можете быть уверены в том, что мы сделаем вам промышленный пол, который точно подойдёт для решения той задачи, для которой он вам потребовался.

Благодаря хорошему знанию технологии промышленных полов, у нас собрался большой практический опыт в использовании конструкций пола в различных сложных местах. Мы решаем нетривиальные проблемы и нередко, когда мы берём заказ, до нас уже 3-4 компании пытались его взять, но отказались в виду сложности объекта.

Наши клиенты Которыми мы гордимся

для которых мы сделали хорошие полы
Юридическая информацияООО «ПРОФТЕХИНЖИНИРИНГ» – П МПО «ГА»ИНН 9709064635КПП 770901001ОГРН 1207700295406
РЕКВИЗИТЫ ПОЧТОВЫЕЮридический адрес:109147, г. Москва, ул. Б.Андроньевская, д.23, корп. 1, этаж 8, помещение 4, офис компании «ПРОФТЕХПОЛ»Фактический адрес:109147, г. Москва, ул. Б.Андроньевская, д.23, корп. 1, этаж 8, помещение 4, офис компании «ПРОФТЕХПОЛ»
Финансовые реквизитыРасчётный счёт: 40702810870010234730МОСКОВСКИЙ ФИЛИАЛ АО КБ «МОДУЛЬБАНК» г.МоскваБИК 044525092Корр.счёт 30101810645250000092Генеральный директор Назыров Антон
